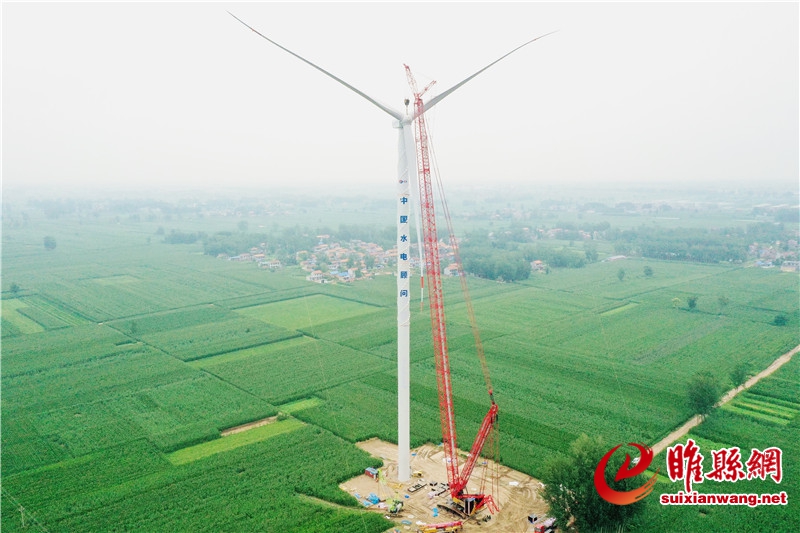

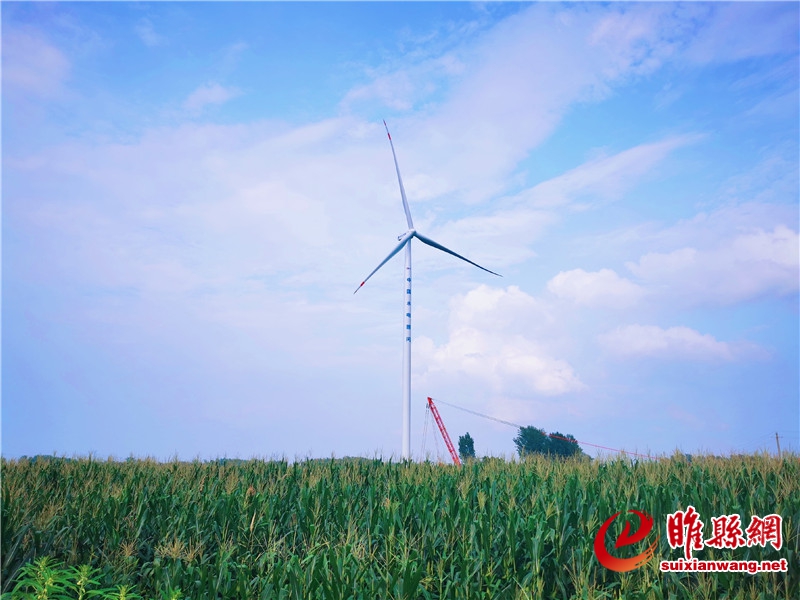

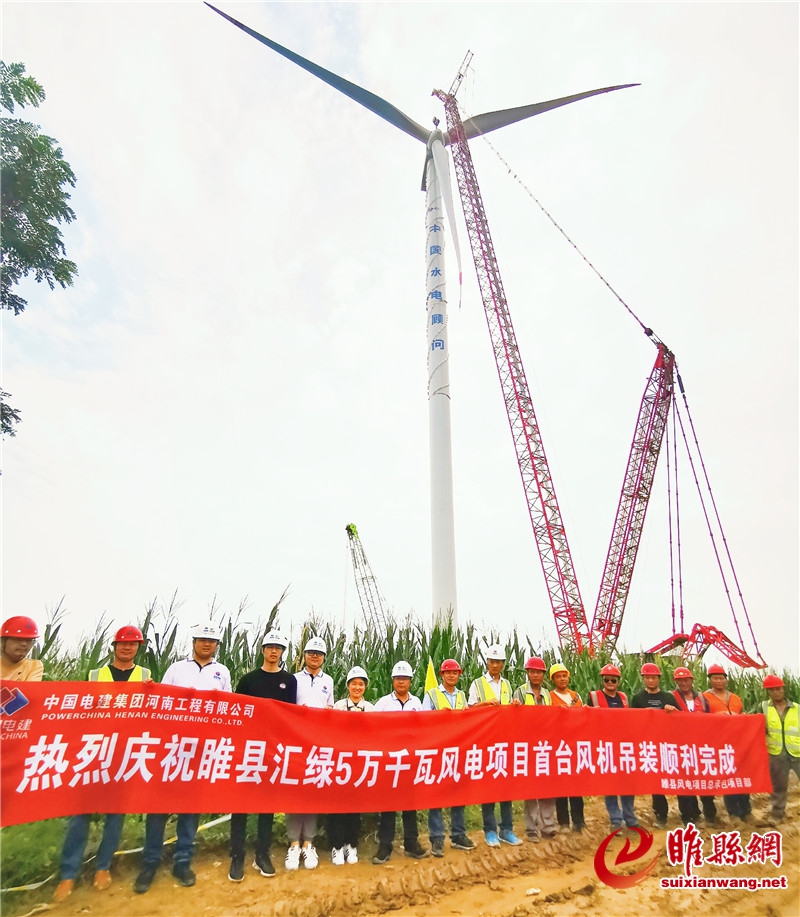

2020年8月14日上午8时,随着轮毂和叶片缓缓吊装就位,睢县汇绿新能源有限公司5万千瓦集中式风电项目顺利完成首台机组吊装,140米的轮毂高度创造了水电顾问公司的新记录。同时,这个矗立在豫东平原上,有着208米高度(含叶片长度68米)的“风中巨人”,也成为了睢县的新地标。
睢县汇绿风电场项目位于河南省睢县西北部,设计安装20台2.5兆瓦机型风力发电机组,总装机容量50兆瓦。新建一座110千伏升压站,以1回出线接入附近的110千伏涧岗变电站。建成之后,风电场年上网电量为1.2亿度,年可利用小时数为2456.2h。目前,睢县汇绿风电场项目是在睢县落地的第一个风电项目,建成之后每年可以为睢县带来近千万的税收收入。
睢县汇绿风电场项目于2019年12月31日开工,受新冠疫情影响,在睢县各级政府部门的大力支持下,项目春节后于2020年2月20日正式复工。复工后,睢县汇绿风电场项目在面临着年底发电政策导致工期紧张、“抢装潮”导致设备排产紧张、融资困难导致资金紧张、新冠疫情导致人工和机械设备紧张的“四紧张”窘境下,项目管理团队戮力齐心,奋勇拼搏,不断攻克一个个难题,实现一个个工程节点:复工11天综合楼基础浇筑、复工20天首台桩基础施工、复工75天综合楼封顶、复工83天首台风机基础浇筑完成、复工165天升压站设备全部进场、复工177天首台机组完成吊装……每往前一步,项目便离投产发电的目标又近了一步。
睢县汇绿风电场首台机组顺利完成吊装,标志着工程建设又进入了一个新的阶段,为首批机组发电奠定了坚实的基础。“虽比高飞雁,犹未及青云”,在睢县各级政府部门的大力支持下,睢县公司将一如既往保持高昂的工作热情,狠抓工程建设管理,守正创新、务实有为,努力朝着“安全、廉洁、优质、创新”的工程建设目标前进,确保项目年底前全部机组投产发电。
|
